近日,隨著成都鐵路樞紐西環線紫瑞隧道及相關線路正式開通,成都鐵路樞紐環線最后一段——紅牌樓站至成都南站區間通道打通,標志著成都環線鐵路雙線運行環形成,為實現成都市內環線鐵路公交化運營奠定了堅實基礎。
按照規劃,建設成都鐵路樞紐環線(雙線),形成公交化市域鐵路網,將極大方便人民群眾出行。中鐵二局承建的成都鐵路樞紐西環線增建Ⅱ線項目,就肩負著把整個環線最后一個“缺口”徹底連通閉合的任務。

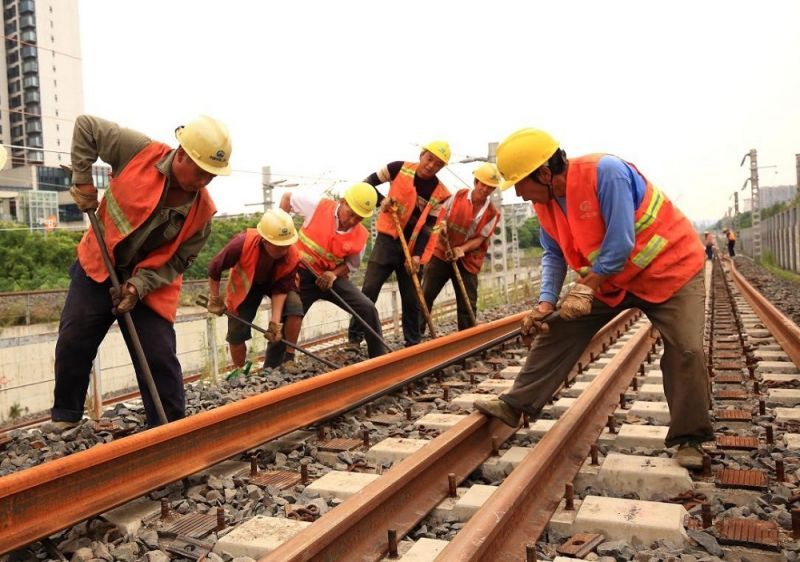

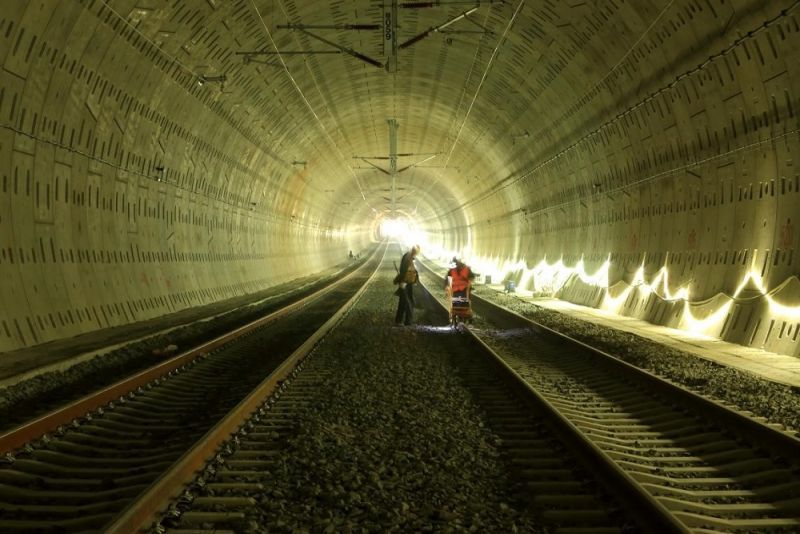

▲動檢列車駛出紫瑞隧道
連番大戰克難關
“從線上到線下,在這個項目幾乎把所有工程種類都干了一遍。”中鐵二局新運公司成蒲鐵路項目經理來瓊介紹道。的確,不僅有隧道、管片、鋪軌、架橋,還有下穿框架橋、上跨立交橋、風雨棚、旅客通道、行包通道、泵房等施工內容,單說梁的類型,就囊括了雙線整孔箱梁、單線T梁、雙/單線連續梁、空心板梁、槽型梁等幾乎所有梁型。同時,項目部還面臨著鄰近既有線施工和城區施工兩大考驗,施工難度極大。

▲紅牌樓站至成都南站軌道工程
2021年7月,項目部開始紅牌樓站舊軌道拆除改造,同時完善之前已初步完成的區間和九架聯絡線軌道工程。大干期間,在現場同時施工的內外部單位多達6家,相互施工干擾極大。面對協調等難題,來瓊每天晚上召集各個部門開碰頭會,把所有信息像珍珠一樣串起來,幫助大家迅速理清思路。有了明確的思路后,再倒排工期,梳理每個節點工期需要配備的資源,積極與其他單位對接協調,確保在有限的時間里切實提高工效。

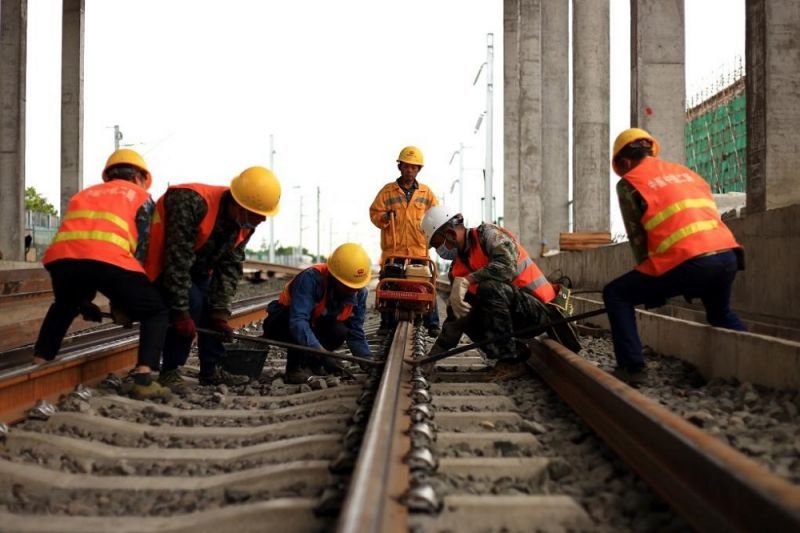

▲決戰紅牌樓站軌道工程
為減少高朋下穿通道對軌道工期影響,項目部集中力量對該工程進行了“突擊”,上足勞動力、設備和管理人員,倒排工期,高峰時有上百名人員24小時輪班作業,確保防護樁施工、鋼筋加工、基坑開挖護壁、鋼筋綁扎、模板安裝、混凝土澆筑等關鍵工序環環相扣,層層推進。

▲大機搗固
2021年12月3日,項目部按期開通了紅牌樓站、九架聯絡線及相關線路,兌現了建設單位和鐵路局節點工期目標。
今年1月底,紫瑞隧道貫通后,紅牌樓至南站區間路基U型槽雨棚工程的施工被提上日程。這兩段雨棚分布于紫瑞隧道口兩端,屬于超危大工程。此前由于隧道施工單位的泥水設備占據了通道,導致項目部失去施工工作面。為了確保按期實現開通目標,項目部在春節后快速?gòu)?fù)工,增加了兩個作業面,一次性搭設完成全部的滿堂支架,晝夜不間斷施工,讓原本2個月的工期不到1個月就完成了。
為保障物資供應,項目部根據實際情況,在施工現場附近臨時租了一塊場地,用于儲存道砟。同時,項目部積極優化實施性鋪軌施工組織設計,精心安排工序銜接,超前策劃道砟和混凝土軌枕供應,晝夜輪班作業,克服了區間鋪軌時間短、洞內道砟和軌料進入困難、施工組織難度大、軌行設備安全壓力大等困難,鋪軌施工快速推進,于4月17日完成紅(牌樓)(成都)南區間西環線左、右線短軌通。
▲長軌換鋪施工
4月25日起,紅牌樓至成都南紫瑞隧道及相關線路開始長軌換軌施工,項目部把鋪軌作業人員分成幾個小組,在紫瑞隧道內收工具軌、焊長軌、大機搗固、精調軌道、整理道砟;負責附屬工程的作業人員也被分成幾個組從事防護柵欄、電纜槽、水溝、聲屏障等施工……項目部施工生產持續保持全線“開花”,各項工作高效推進。
▲軌道精調作業
5月12日,項目部如期完成了紫瑞隧道及相關線路8.16公里人工鋪軌施工,并焊接、鎖定及精調達標,同時完成了隧道出入口雨棚及區間電纜槽、水溝、防護柵欄等附屬工程。
精心呵護保安全
實現全方位安全生產,是項目部在施工中必須完美做好的第一序位管理工作。

▲紫瑞隧道
由于所有分部、分項工程均在既有線域內施工,站前、站后,線上、線下,下穿、上跨,橋、隧、涵、路基,盾構、電力、通信、接觸網等作業均面臨運營列車通過、工程物資進場、施工過程防護、作業人員安全等安全管控難點。項目部堅持全方位、無死角原則,精細化、標準化推進安全生產管控 ,認真落實安全生產各項管理制度和操作規程,全力確保安全形勢在控、可控。
既有線施工安全專項培訓不走過場,員工分工種崗位培訓精準到位,桌面推演既有線施工應急救援演練等環環相扣,風險辨識、精細防護落到實處,有效解決了項目施工面臨的全部在既有線區域、達200個專業交替作業的難題,在成都商業城區域交通、環保壓力大的情況下實現了安全生產。
創新引領強隊伍
項目黨支部深入踐行“務實黨建”要求,充分發揮黨支部戰斗堡壘作用和黨員先鋒模范作用,促進了施工生產順利推進、安全生產平穩有序,培養和鍛煉了一大批敢于管理、勇于拼搏的人才。
▲來瓊勞模創新工作室
項目部設立的“來瓊勞模創新工作室”,聚集了一幫好學肯干、有能力、有技術、有拼勁的年輕人,緊緊圍繞施工生產的新、奇、難、特、重工程開展科技創新和技術攻關活動。通過工作室成員的不懈努力,幾年來開展科技創新研究10余項,共計完成科研課題10項,取得國家專利5項,完成國家省部級工法3項,局級工法4項,國家核心期刊發表論文4篇。其中,32m/900t雙線整孔箱梁500m小曲線架設施工工法開創了高鐵小半徑曲線架設的先例,填補了國內該項施工技術的空白;鐵路新型分層拼裝式聲屏障關鍵技術研究,自制新型實用型工裝,成功實現在不影響行車情況下全天候聲屏障工程施工,填補國內設計、施工技術空白。通過全體參建員工及創新工作室成員的不懈努力,項目部獲得了業主單位的高度評價和認可,實現了滾動經營目標。

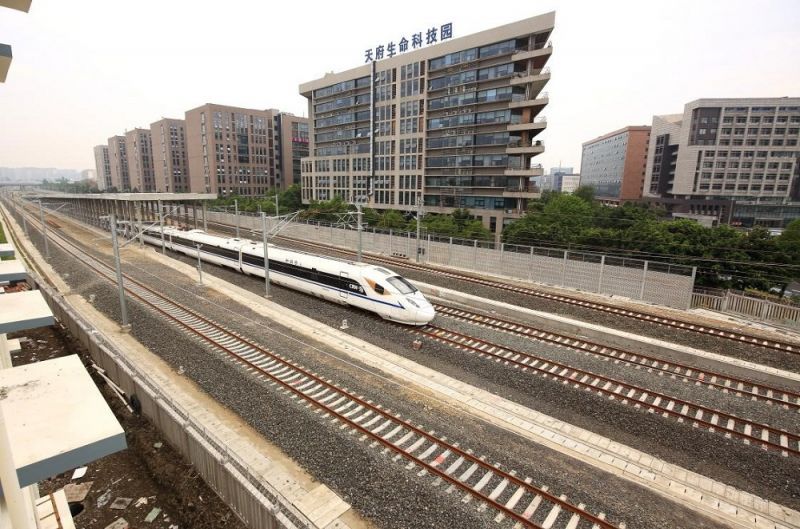

▲西環線增建二線成都西至紅牌樓站軌道工程

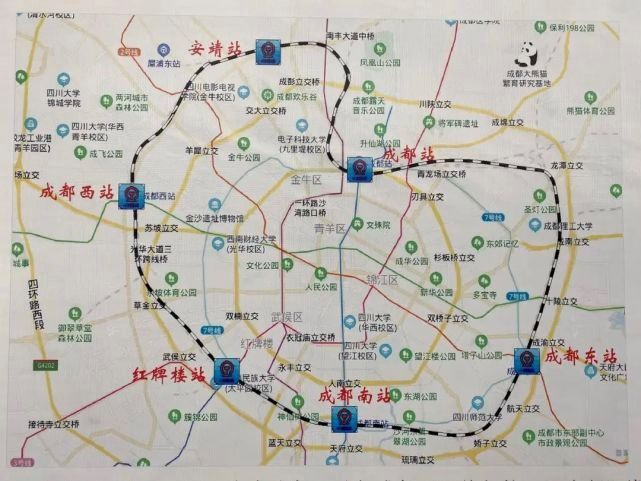

美麗的“成都之環”連通了,像乘坐地鐵一樣,成都市民將非常愉快、便捷地往來于市內市外,去享受環線鐵路帶來的便利。(蒙代影 段云川)
